新校区二期工程进展(图)

日期:2014-04-25 点击:

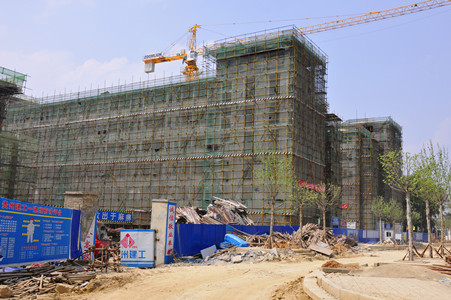

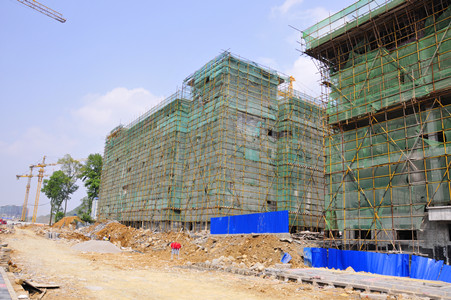

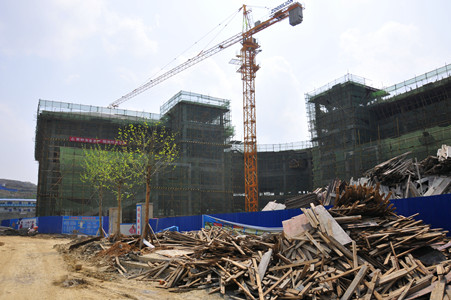

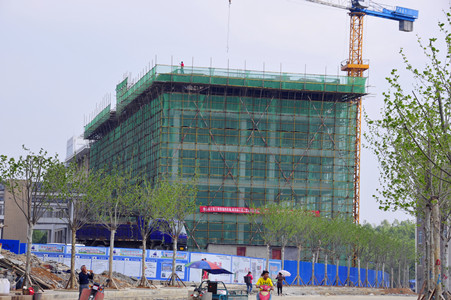

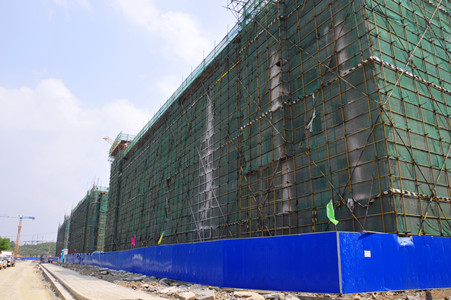

学生6号宿舍墙体砌筑至五层,且第五层墙体砌筑完成50%,A、C区斜屋面找平层浇筑完成,A区六层满膛架拆除,炮楼满膛架搭设完成25%;7号宿舍墙体砌筑至四层,且四层墙体砌筑完成50%,所有斜屋面钢筋绑扎完成,A区混凝土浇筑完成;8号宿舍墙体砌筑至五层,且第五层墙体砌筑完成30% ,斜屋面找平层浇筑50%,炮楼满膛架搭设完成75%。

体育馆整改和卫生清理基本完成。网球场多功能用房整体修补清理完成,吊顶内部装修完成,张拉膜钢结构吊装焊接安装完成,围网制作安装完成,沥青层铺设完成。

行政楼玻璃幕墙玻璃安装完成95%,室内粘贴砖完成95%,室内吊顶完成95%,室内防盗门安装完成98%,窗玻璃安装完成90%,室内防护栏杆完成50%,室外散水沟完成80%。

大礼堂门窗安装完成,室内外卫生清理完成,初验收完成;室内装修进行中。

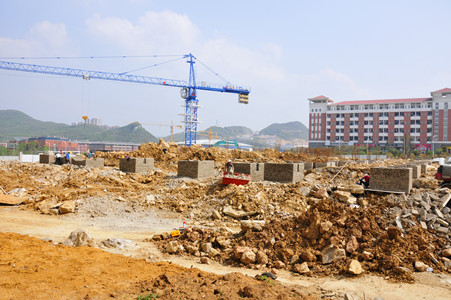

图书馆室内粘贴砖完成98%,室内吊顶完成99%,灯具安装完成20%,室内防盗门安装完成,窗玻璃安装完成,室内防护栏杆完成,室外散水沟完成,室内垃圾清理完成90%,收边收口、及修补完成20%。

学生9号宿舍压顶浇筑完成,炮楼墙体砌筑完成50%。

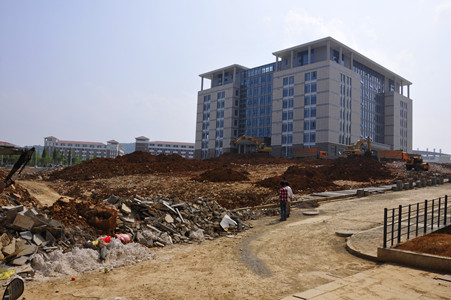

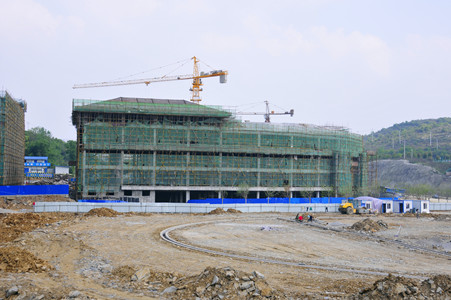

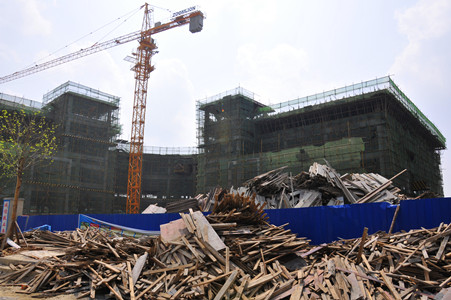

学生二号食堂A区屋面梁、板钢筋绑扎完成;二层钢管架清理完成;室外楼梯混凝土浇筑完成,室外楼梯小品梁浇筑完成;负一层墙体开始砌筑。

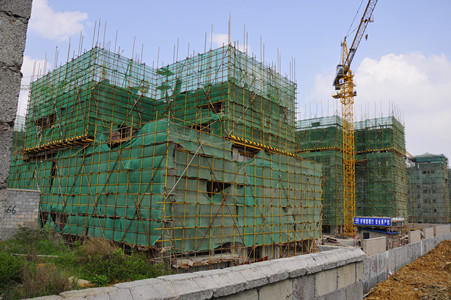

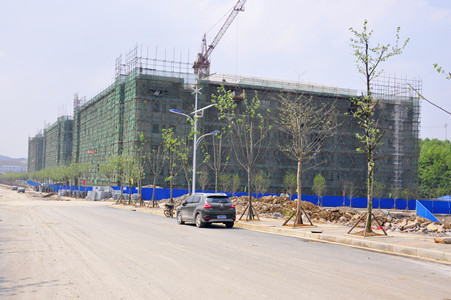

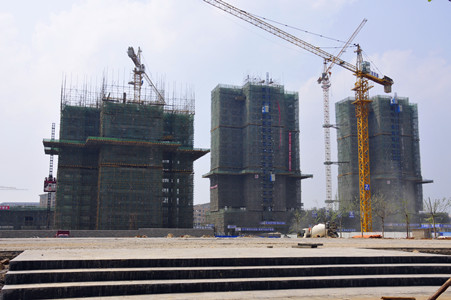

公租房1号地块:1号楼进入第五层主体结构施工;2号楼进入第六层主体结构施工;3号楼进入第十六层主体结构施工;4号楼主体结构封顶,二次结构完成十三层,砖砌体完成十七层;5号楼主体结构封顶,二次结构完成十一层,砖砌体完成十六层;6号楼进入第十三层主体结构施工;7号楼进入第八层主体结构施工。地下室土石方回填完成。

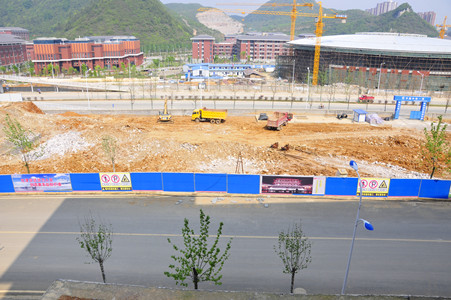

公租房2号地块:地下室基坑土石方开挖及外运完成98%;新建建筑地勘钻探完成90%(2014年4月14日提供修改后的图纸增加46个孔);边坡施工完成15%。

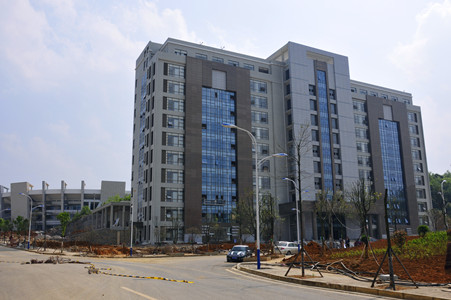

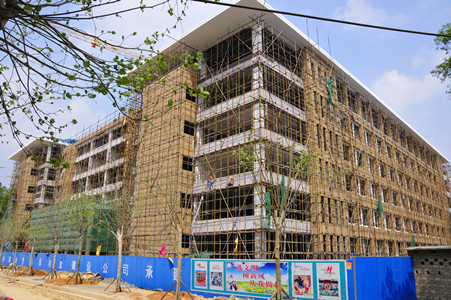

护理学院窗户安装至6层;刮瓷完成85%;地砖1-6层室内已完成,走道完成90%;外墙砖完成93%;保温完成98%;水电布管完成98%;消防完成95%,拟下周拆除外架。

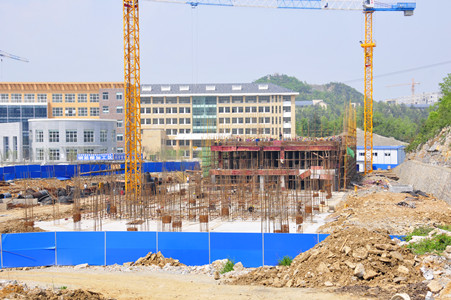

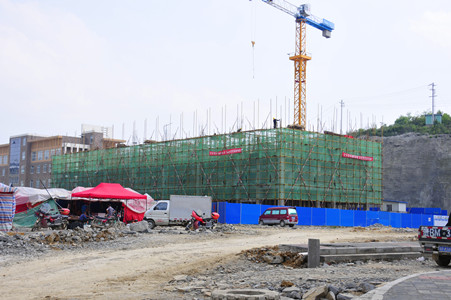

检验楼设备层满堂架搭设完成,模板制安完成85%,钢筋绑扎完成20%。

口腔楼二层砼浇筑完成,三层满堂架搭设完成,开始铺梁底模。

医学影像楼A区一层满堂架搭设完成,模板制安完成90%,钢筋绑扎完成20%;B区因高压线问题,无法进行施工,正在协调解决。

非标运动场足球场场平完成90%,水沟开挖完成30%。篮球场沥青层铺设完成。

校史生命科学馆设计修改将承台提高,需提高的部分孔桩砖模制作完成。地梁开挖完成80%,承台砖模制作完成40%,承台钢筋笼制作完成85%。
