新闻中心

贵医要闻

当前位置: 学校首页 > 新闻中心 > 贵医要闻 > 正文

新校区二期工程进展(图)

日期:2014-03-28 点击:

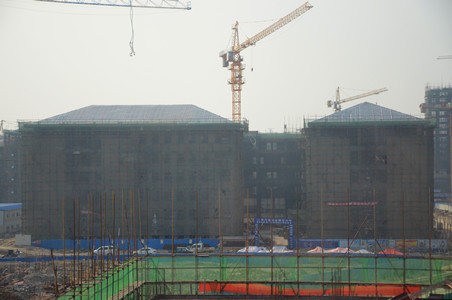

6号宿舍A区二层墙体砌筑完成60%,三层墙体砌筑完成30%,斜屋面钢筋绑扎完成;B区二层墙体砌筑完成50%,三层备墙体材料,斜屋面钢筋绑扎完成;C区二层墙体砌筑完成80%,三层墙体砌筑完成50%,斜屋面钢筋绑扎完成。7号宿舍A区二层墙体砌筑完成30%,斜屋面支模完成40%;B区二层备墙体材料,五层模板清理,斜屋面支模完成60%;C区一层墙体开始砌筑,斜屋面模板支护完成90%。8号宿舍A区三层墙体砌筑完成70%,斜屋面钢筋绑扎完成;B区二层墙体砌筑完成80%,三层备墙体材料,斜屋面钢筋绑扎完成;C区二层墙体砌筑完成80%,斜屋面模板支护完成。

体育馆预验收完成,开始整改和卫生清理。网球场多功能用房墙面粉刷、

贴砖完成60%,张拉膜钢结构吊装焊接安装完成,围网制作安装完成80%。

行政楼玻璃幕墙玻璃安装完成80%,室内粘贴砖完成92%,室内吊顶完成90%,室外散水沟完成50%,室内防盗门完成90%,窗玻璃的安装完成80%,室内防护栏杆完成10%。

会堂门窗安装完成,室内外卫生清理完成,初验收完成,室内装修单位满堂架铺设完成。

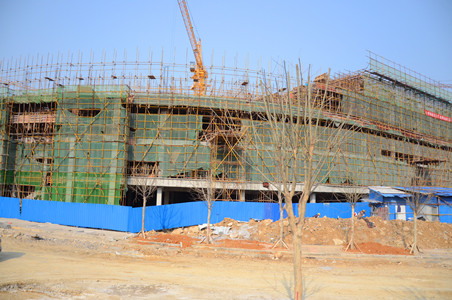

图书馆室外梯步完成90%,一层地砖墙砖完成粘贴。

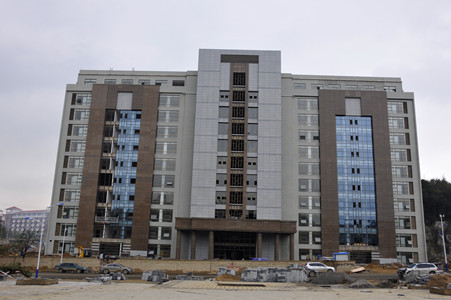

学生九号宿舍A区5层墙体砌筑完成,6层墙体砌筑完成80%;B区5层墙体砌筑完成,6层墙体砌筑完成80%;C区A区5层墙体砌筑完成,6层墙体砌筑完成80%;各区2、3、4、层均在准备铺贴材料。

二号食堂A区2层梁板钢筋绑扎完成;B区2层梁板混凝土浇筑完成;C区4层满堂架搭设完成。

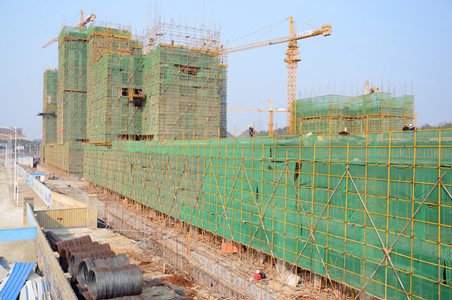

公租房1号地块:1号楼、2号楼进入第二层主体结构施工;3号楼进入第八层主体结构施工;4号楼进入第十五层主体结构施工;5号楼进入第十五层主体结构施工;6号楼进入第八层主体结构施工;7号楼进入第五层主体结构施工;4号楼、5号楼进入第一层砌体结构施工;地下室土石方回填完成70%。

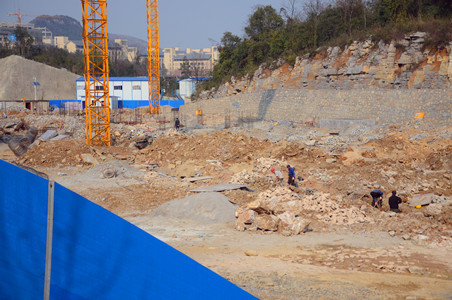

2号地块:地下室基坑土石方开挖及外运完成98%;地勘钻探完成90%;边坡钻探完成70%。

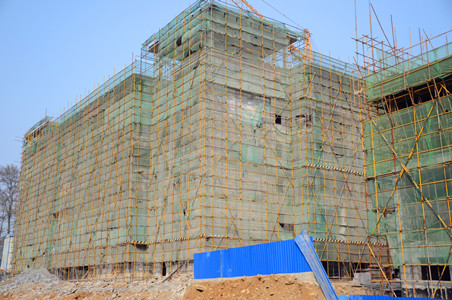

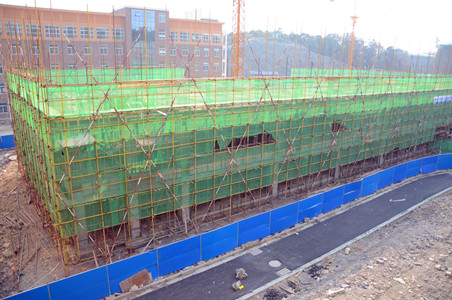

护理学院主体完成,抹灰完成70%,窗框安装完成70%,外墙砖粘贴完成50%,室内砖铺贴完成35%,室内吊顶完成50%,刮瓷粉完成60%,屋面保温层完成40%。

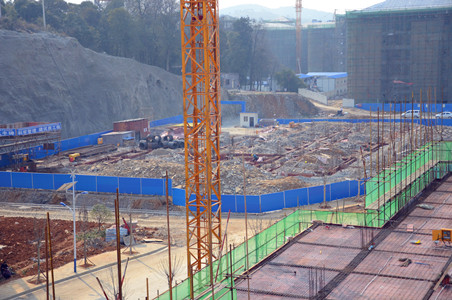

检验楼一层砼浇筑完成;二层满堂架搭设完成;二层支模完成80%;二层钢筋绑扎完成20%。

口腔楼独基钢筋绑扎完成;地梁钢筋绑扎完成;基础砼未浇筑;

基础模板施工完成90%。

医学影像楼孔桩部分浇筑完成,独基钢筋制安完成40%,地梁钢筋未开始绑扎。

版权所有 © 贵州医科大学版权声明隐私说明备案编号:黔ICP备19007765号-1 公网安备 52010302000012号
