新闻中心

贵医要闻

当前位置: 学校首页 > 新闻中心 > 贵医要闻 > 正文

新校区二期工程进展(2013.11.26)

日期:2013-12-09 点击:

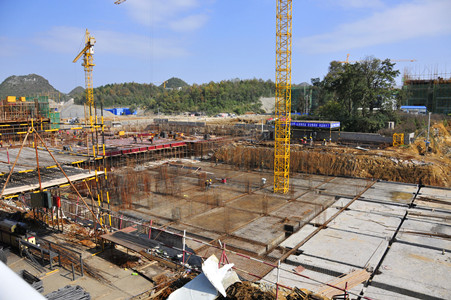

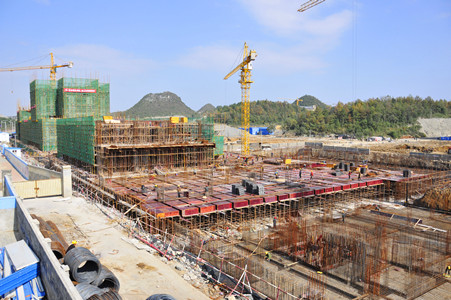

学生6号宿舍A、B区一层梁板钢筋绑扎完成,C区一层梁板钢筋绑扎完成50%;7号宿舍孔桩混凝土浇筑完成,地梁混凝土垫层浇筑完成;8号宿舍地梁浇筑完成,开始搭设一层满堂架。

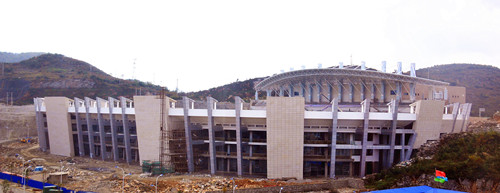

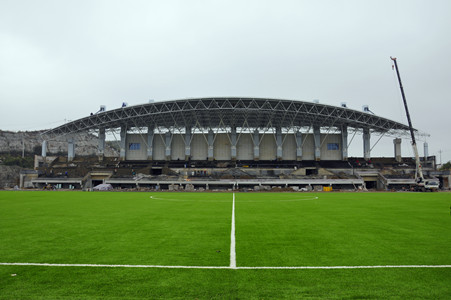

体育馆风雨操场一层装修完成50%、二,三层装修完成90%。篮球场防水完成。体育馆砌体及外墙一层装修完成30%、二,三层装修完成50%。东看台粉刷完成、西看台钢结构网架粉刷完成,开始做环氧树脂。

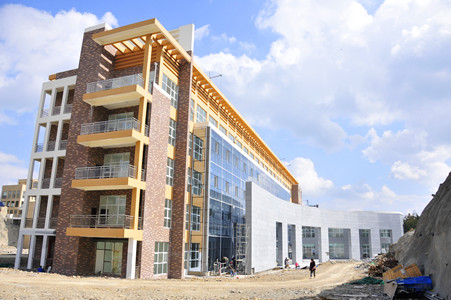

行政楼内装完成60%,外墙完成25%,报告厅外墙完成。

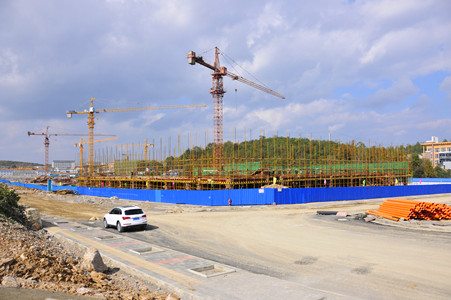

大礼堂室内装饰完成98%,门窗安装完成98%,楼梯扶手安装完成98%,吊顶完成95%。

图书馆屋面完成,内装完成80%,外架开始拆除。

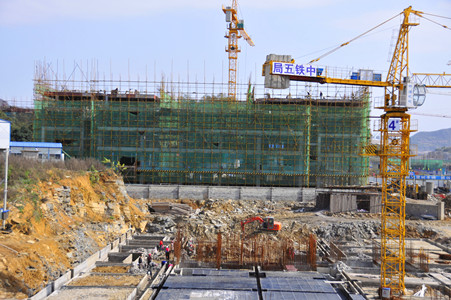

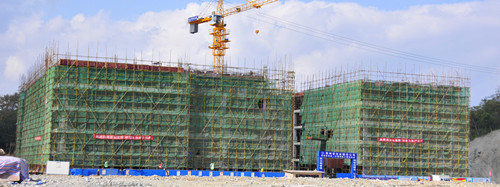

学生宿舍9号楼A、B区主体四层混凝土浇筑完成、开始搭设五层满堂架,C区主体四层梁板钢筋绑扎完成。

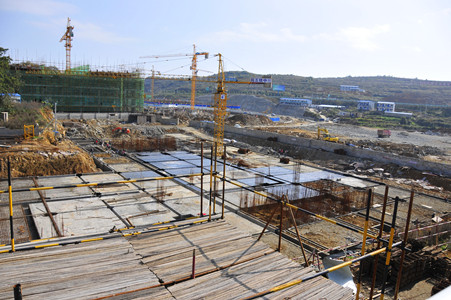

二号食堂孔桩浇筑完成,C区地梁垫层浇筑完成、地梁砖膜砌筑完成70%。

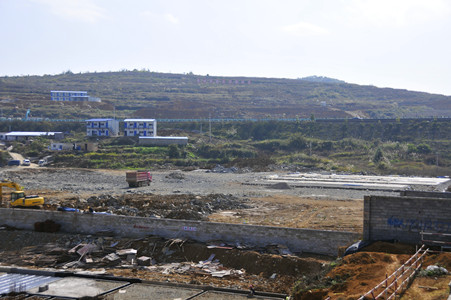

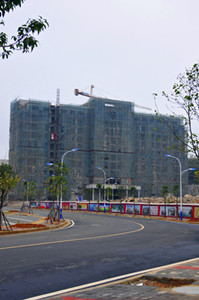

公租房1号楼、2号楼、6号楼、7号楼基础及地下室主体施工完成95%;3号楼进入第二层主体结构施工;4号楼进入第六层主体结构施工;5号楼进入第五层主体结构施工。

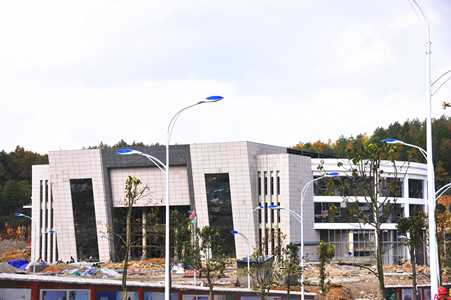

护理学院A、B区5层柱,6层梁板浇筑完成,首层填充墙砌筑完成。C区5层开始绑扎梁板钢筋。

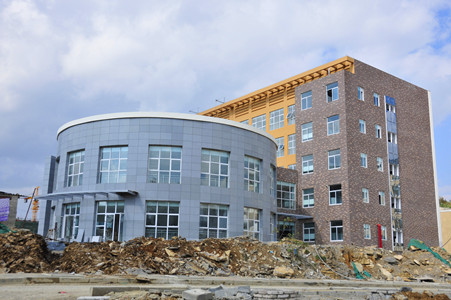

教工活动中心基本完工,具备竣工验收条件。

版权所有 © 贵州医科大学版权声明隐私说明备案编号:黔ICP备19007765号-1 公网安备 52010302000012号
